截至 2023 年底,中国内地 59 个城市开通城市轨道交通,运营总里程 1.12 万公里,其中地铁 8,543 公里,占 76%,运营里程世界第一。全国每年地铁建设投资超过 5,000 亿元,预计”十四五”末总规模将趋近 1.3 万公里。然而每一条新线的开通,背后都是一场持续数年的工程马拉松——从一张规划图到第一列列车驶入站台,少则四五年,多则十年以上。本文将逐环节拆解一座地铁站从蓝图到运营的完整流程,并揭示每个阶段的资金消耗。
一、规划审批:最漫长的一关
在任何一个施工机械进场之前,地铁项目已经走过了最漫长的行政路径。
第一步:线网规划。由城市政府编制《城市轨道交通线网规划》,描绘未来 10–20 年的整体网络蓝图,提交省级发改部门初审。
第二步:建设规划报批。各城市将近期(5–6 年)建设方案提交国家发改委审批。这是最关键的关卡——发改委对申报城市的 GDP、财政收入、人口规模、客流预测等指标有硬性门槛。2018 年国务院 52 号文将地铁申报门槛调高至 GDP 3,000 亿元、一般公共预算收入 300 亿元、市区常住人口 300 万,直接冻结了一批二三线城市的轨道梦。
第三步:可行性研究。建设规划获批后,逐条线路编制《工程可行性研究报告》,由省级发改委审批,内容包括线路走向、设站方案、敷设方式(地下/高架/地面)、投资估算和工期安排。
第四步:初步设计与施工图设计。确定车站结构形式(明挖/盖挖/暗挖)、区间施工工法(盾构/矿山法/明挖)、机电系统方案等,形成可供施工的详细图纸。
时间跨度:从线网规划到施工招标,通常 3–6 年不等。仅建设规划审批阶段就可能耗费 1–2 年,远超实际施工周期中任何一个单一环节。
二、施工准备:地面的”外科手术”
设计图纸就绪后,真正的”体力活”从地面开始。
1. 征地拆迁
车站用地和区间隧道沿线需要征用土地、拆迁地面建筑。这是建设成本中最不可控的部分——在城市核心区,拆迁补偿往往占单站成本的 30% 以上。福州地铁 2 号线曾遭遇沿线居民连夜”种房”骗取补偿款,一夜之间”长”出近三万平方米简易建筑。征地拆迁的平均周期为6–18 个月,赔偿纠纷是导致工期延期的头号原因。
2. 管线迁改与交通导改
城市地下密布燃气、供水、电力、通信等管线网络,车站施工前必须将它们临时或永久迁移。同时需要在施工区域周边设置围挡、调整机动车道和人行通道。这一阶段是市民感受最明显的”阵痛期”——道路封闭、公交改线、临街商铺客流锐减。
3. 地质详勘
沿线路每 30–50 米钻取岩芯样本,探明地下水位、土层性质、基岩深度和溶洞分布。在喀斯特地貌的城市(如贵阳、深圳),溶洞处理可能单独增加数千万成本——贵阳地铁 3 号线因岩溶地质,全线采用盾构法施工,造价大幅攀升。
三、车站施工:地铁工程的”吞金主战场”
车站土建成本占地铁土建总成本的52%以上,是整条线路最烧钱的环节。根据埋深和周边环境,车站施工主要有三种工法:

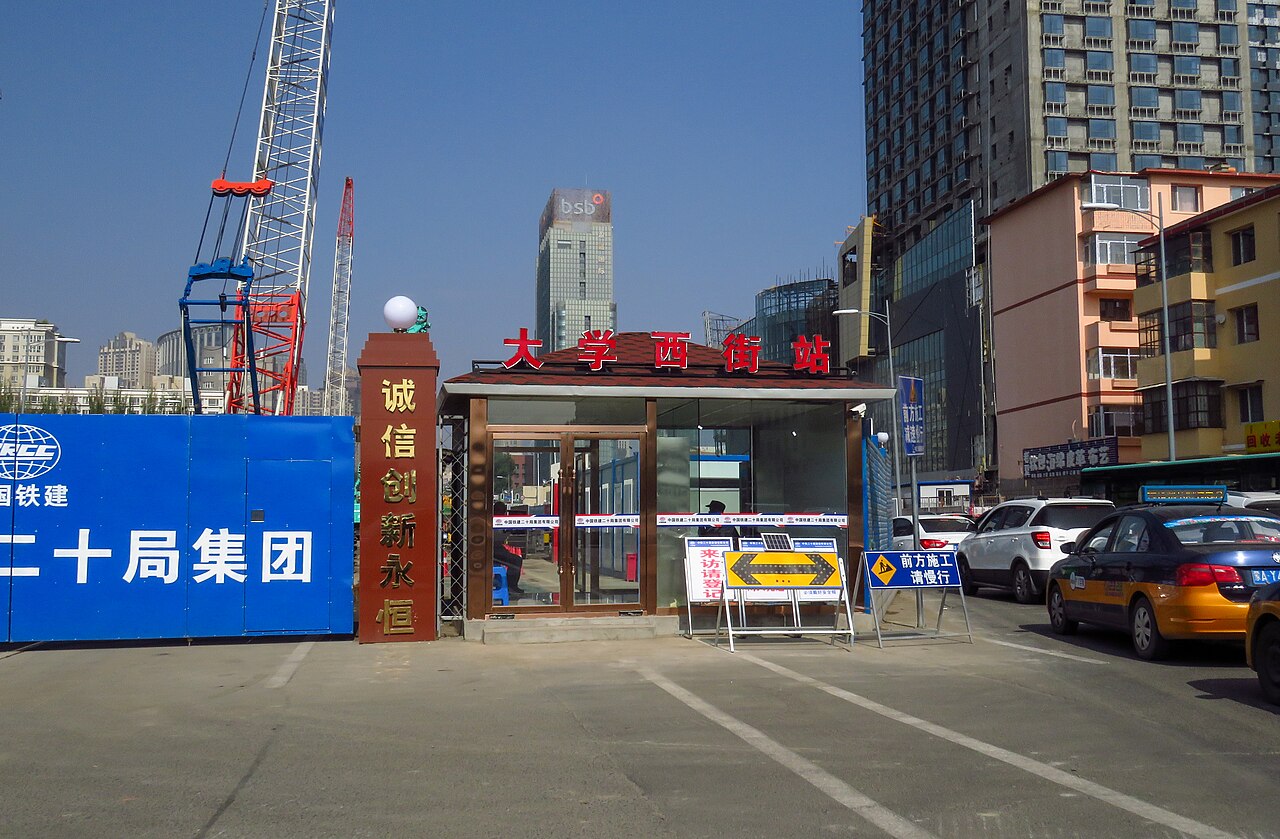

- 明挖法(Cut-and-Cover):从地面直接向下开挖,建成车站结构后再回填恢复路面。适用于地面开阔、交通压力较小的区域。优点是施工速度快、造价最低(标准站约 1–2 亿元);缺点是封路时间长(12–24 个月),对城市交通和商业影响大。中国约 70% 的地铁站采用此工法。
- 盖挖法(Cover-and-Cut):先施作车站顶板、恢复路面交通,再在顶板下方暗挖剩余结构。适用于交通繁忙的主干道交叉口。造价约比明挖高 30–50%。
- 暗挖法(Mining Method):在不破坏地面的情况下,通过竖井进入地下逐段开挖。适用于无法封路的繁华地段或浅埋基岩区。技术难度最高、造价最贵(单站可达 3–5 亿元)。
一个标准地下两层岛式车站(长 200–300 米、宽 20–30 米、深 15–20 米),土建工期约 18–30 个月。如果用盖挖法或暗挖法,工期可能延长至 3 年以上。
四、区间隧道:盾构机的”地下长征”
连接各车站的区间隧道是地铁的”血管”。中国地铁绝大部分地下区间采用盾构法施工——使用直径 6–7 米的巨型盾构机(Tunnel Boring Machine, TBM)在地下掘进。
盾构施工流程:
- 始发井施工(1–2 个月)——在车站端头修建盾构始发井
- 盾构机组装与调试(1–2 个月)——将数百吨的盾构机分段吊入始发井组装
- 盾构掘进(6–18 个月)——以每天 8–15 米的速度向前推进,同步拼装预制混凝土管片形成隧道衬砌,管片背后注浆填充空隙
- 盾构接收与拆解(1–2 个月)——在目标车站端头井接收盾构机,拆解吊出
- 联络通道施工——在两条平行隧道间修建横向逃生通道,间距不超过 600 米
盾构机本身也是一笔不小的开销——一台土压平衡盾构机造价约 3,000–5,000 万元,泥水盾构更贵。对于长距离线路,通常一台盾构机完成一段区间后需拆解转运至下一个区间重复使用。区间隧道的平均施工成本约每公里 0.8–1 亿元。
五、铺轨与机电安装:从”毛坯”到”精装”
土建结构完工后,车站和隧道进入”精装修”阶段:
- 铺轨(3–6 个月)——在隧道内铺设钢轨、道床和扣件系统。地铁轨道多采用整体道床,钢轨通过扣件固定在混凝土道床上。
- 供电系统(6–12 个月)——建设牵引变电所,安装接触网(架空线)或接触轨(三轨)供电。供电成本占机电设备总成本的 36%,是机电中的最大项。
- 信号系统(6–12 个月)——安装 CBTC(基于通信的列车控制系统),实现列车自动驾驶、自动防护和自动监控。信号系统占机电成本的 14%,是地铁的”大脑”。
- 通风空调(4–8 个月)——在车站和隧道内安装大型风机、冷水机组和排烟管道。占机电成本的 12%。
- 通信系统——包括乘客信息显示(PIDS)、广播、闭路电视监控(CCTV)、专用无线通信等。
- 自动售检票(AFC)——闸机、售票机、充值终端等。占机电成本的 8%。
- 自动扶梯与电梯——每座车站通常安装 8–20 部自动扶梯和 2–4 部无障碍电梯。
- 车站装修——天花吊顶、墙面石材、地面铺装、导向标识、照明灯具等。
机电设备成本平均占地铁总投资的20%,约为每公里 1.07 亿元。
六、综合联调与试运行:交付前的大考
所有设备安装完毕后,进入综合联调阶段(3–6 个月)——验证各系统之间的接口和联动功能:列车与信号的配合、屏蔽门与列车的同步开关、火灾报警与通风排烟的联动、BAS(环境与设备监控系统)与各子系统的互联等。
综合联调通过后进入试运行(不少于 3 个月)——按照运营图空载跑图,测试行车组织、设备稳定性和人员操作熟练度。根据交通运输部规定,试运行最后 20 天必须按照试运营标准跑图,各项指标(准点率、列车服务可靠度等)达标后方可申请初期运营前安全评估。
通过安全评估后,地铁线路正式开通初期运营,向公众开放。
七、建设成本全景分析
每公里造价:7–8 亿是常态
据中国城市轨道交通协会 2024 年数据,国内地铁单公里均价已达7–8 亿元,部分一线城市超过 10 亿元。极端案例如上海 19 号线(2023 年招标),46.2 公里总投资 938.89 亿元,每公里高达20.32 亿元。
以平均单公里造价 5.4 亿元(基于多条代表性线路的统计数据)来拆解:
- 土建工程:36.4%,约 1.97 亿元/km——车站 52%,区间隧道 43%,轨道结构 5%
- 机电设备:19.8%,约 1.07 亿元/km——供电 36%,信号 14%,通风空调 12%,通信 8%,AFC 8%,扶梯电梯 8%
- 征地拆迁:约 7–15%——核心城区站点可达 20% 以上
- 车辆购置:约 10%
- 建设期贷款利息:约 5%
- 其他(设计、监理、保险、预备费等):约 10–14%
一座车站到底多少钱?
车站造价因设站间距不同差异显著。以平均站距 1.2 公里计算,每公里车站成本约 1.03 亿元(含土建和基础装修),加上机电设备和装修,一座标准地下两层岛式车站的综合造价约为 2.5–4 亿元。换乘站因体量大、结构复杂,可高达 5–7 亿元。
地上站 vs 地下站:成本差一倍以上
并非所有地铁站都埋在地下。当线路延伸至城市外围或郊区时,采用高架线路和地上车站可以大幅降低成本。两者的造价差异远比想象的更大:
- 地下站(明挖法):标准两层岛式车站,含基坑支护、土方开挖、主体结构、防水和基础装修,土建造价约 1.5–2.5 亿元(不含机电)。核心城区因管线密集、交通导改复杂、夜间施工限制,成本上浮 30–50%。
- 地上站(高架站):采用高架桥+站台层+站厅层的”桥-建合一”结构,土建造价约 0.5–1 亿元,仅为同规模地下站的 1/3 到 1/2。地上站无需基坑开挖、降水、大量土方外运,工期也比地下站短 6–12 个月。
但地上站也有隐性代价:噪声和征地宽度。高架线路需在沿线两侧各退让 30–50 米作为噪声防护距离,产生的征地成本和沿线居民抵制往往不亚于地下施工的拆迁纠纷。此外,高架站受气候影响更大——暴雨、冰雪、大风均可能导致限速或停运,运营可靠性低于地下线路。
区间隧道同样存在巨大价差:地下盾构区间每公里约 6–8 亿元,而高架区间每公里仅 2–3 亿元——成本相差 2–3 倍。以上海 19 号线为例,全线地下敷设(含大量越江段),每公里造价飙至 20.32 亿元;而郑州—许昌市域线(郑许线)大量采用高架段,67 公里总投资仅约 310 亿元,平均每公里 4.6 亿元,其中高架段每公里不到 3 亿元。
选择逻辑:城市核心区因地面空间稀缺、景观要求高、征地成本大,基本没有选择余地——必须走地下。城市外围或郊区线则应优先考虑高架方案,既降低成本又缩短工期。广州地铁 14 号线、深圳地铁 6 号线等郊区线均大量采用高架敷设,将综合造价压至每公里 3–5 亿元,不到市区线的半价。
八、建成之后:运营才是真正的”无底洞”
建设阶段的一次性投入只是故事的一半。进入运营期后,持续烧钱才刚刚开始。
运营成本有多高?深圳地铁 2017 年的分析报告指出,地铁30 年运营成本总额约为建设成本的 3.3–3.7 倍。2019 年全国轨交企业运营成本(不含大修更新)中位数为1,126 万元/公里/年,而票务收入中位数仅为 556 万元/公里/年——每公里每年缺口约 570 万元,全部依赖政府补贴填补。
以北京为例:乘客实际平均支付票价约 4.5 元/人次,而 2023 年北京地铁运营成本约 14.3 元/人次,票价仅覆盖成本的三分之一,剩余三分之二由财政兜底。京投公司 2018–2023 年间票款收入板块毛利率常年为 -49% 至 -308% 不等,亏损逐年加深。
全国城轨交通平均运营收支比仅为 64.23%——”收入只能覆盖六成成本”是行业的普遍困境。2023 年,28 家公布财报的地铁公司中,除福州外,政府补贴金额均超过净利润——去掉补贴,全部亏损。
维修更新是第二个吞金兽。已进入大修更新期的京沪穗深等城市,运营成本更是超过 1,500 万元/公里/年。地铁车辆 30 年维保费用约是采购费用的 2 倍,北京等安全标准较高的城市可达近 3 倍。
地下段 vs 高架段:运营成本同样分化
建设阶段的地上/地下价差在运营期会进一步放大:
- 通风与照明:地下车站和隧道必须 24 小时运行通风系统(隧道风机、排热风机、新风机组)和人工照明,光是这两项就占总电耗的 30–40%。高架站利用自然通风和自然采光,能耗仅为地下站的 40–60%。
- 空调能耗:地下站全封闭,夏季冷负荷巨大,站厅和站台空调系统是运营电费的最大单项支出之一,占车站总能耗的 25–35%。高架站以半开放设计为主,多数区域无需空调。
- 给排水与防洪:地下站需配置大功率雨水泵和废水泵站,每座站日均排水量数百吨,暴雨季节排水成本急剧上升。2021 年郑州地铁 5 号线水淹事故后,全国地下站防洪标准被全面提升,改造费用数以亿计。高架站基本没有防洪压力。
- 设备检修难度:地下设备区空间狭小、通风差、湿度高,设备锈蚀和老化的速度显著快于地上环境。维修人员在地下作业还需额外的通风和照明保障。
综合运营成本对比:以上海申通地铁公开数据为参考,地下段的年均运营成本约为 1,200–1,500 万元/公里,而高架段仅为 600–900 万元/公里——差距约 40–50%。如果把 30 年全寿命周期摊开来看,一条 30 公里的纯地下线路比纯高架方案多烧掉 540–675 亿元,几乎相当于再建一条新线的成本。
但高架线路也有隐性运营成本:噪声投诉导致的声屏障加装(每公里追加 500–1,000 万元)、极端天气限速造成的运能损失、以及沿线居民持续的维权压力。北京地铁 13 号线、上海 3 号线等高架线路多年来不断被周边社区要求加装全封闭声屏障,单次改造投入动辄过亿。
九、总结:地铁的经济账
从规划审批到开通运营,一座地铁站的建设周期通常为5–8 年(从可行性研究批复起算)。如果把时间线拉得更长——从线网规划算起可达 8–12 年,含试运营可达 10 年以上。以下是全流程的一览:
- 线网规划 + 建设规划报批:2–4 年
- 工可 + 初步设计 + 施工图:1–2 年
- 征地拆迁 + 管线迁改:6–18 个月
- 车站土建施工:18–30 个月
- 盾构区间施工:6–18 个月(与车站部分重叠)
- 铺轨 + 机电安装:12–24 个月
- 综合联调 + 试运行:6–9 个月
- 开通运营后,政府每年每公里仍需补贴 500–800 万元
地铁的本质是一场城市竞争力的长期投资——它带来的土地升值、交通效率提升和碳排放减少等外部收益无法简单量化,但动辄数百亿的建设投入和永不停歇的运营赤字,也让每一个规划中的城市都必须回答同一个问题:造得起,养得起吗?
数据来源:中国城市轨道交通协会《2023年度统计和分析报告》《”十四五”发展思路报告》、京投公司历年财报、广州地铁/深圳地铁公开数据、交通运输部相关文件。
